Сколько времени занимает изготовление багажа на заказ? Полное руководство для брендов, импортеров и розничных продавцов.
В вопросах закупок решающее значение имеет время. багаж на заказНезависимо от того, запускаете ли вы новый туристический бренд, управляете запасами розничной сети, поставляете продукцию на оптовые рынки или расширяете свой магазин на Amazon, понимание сроков производства имеет решающее значение. Неправильный расчет сроков может привести к дефициту товаров, упущенным продажам в пиковый сезон и завышенным затратам на экстренную логистику.
Один из наиболее часто задаваемых нам вопросов от покупателей со всего мира звучит так:
«Сколько времени занимает изготовление багажа на заказ?»

Вкратце, на изготовление большинства чемоданов на заказ требуется от 45 до 90 дней с момента утверждения первоначальной концепции до готовности готового изделия к отгрузке. Однако точные сроки сильно зависят от сложности изделия, наличия материалов, объема заказа и особенностей конструкции.
Это всеобъемлющее руководство подробно описывает весь цикл производства багажа, выявляет потенциальные узкие места и предлагает действенные стратегии для оптимизации вашей цепочки поставок и своевременного вывода продукции на рынок.
Процесс изготовления багажа на заказ: краткий обзор
В отличие от покупки стандартных готовых изделий, изготовление багажа на заказ включает в себя множество тщательных этапов разработки и производства.

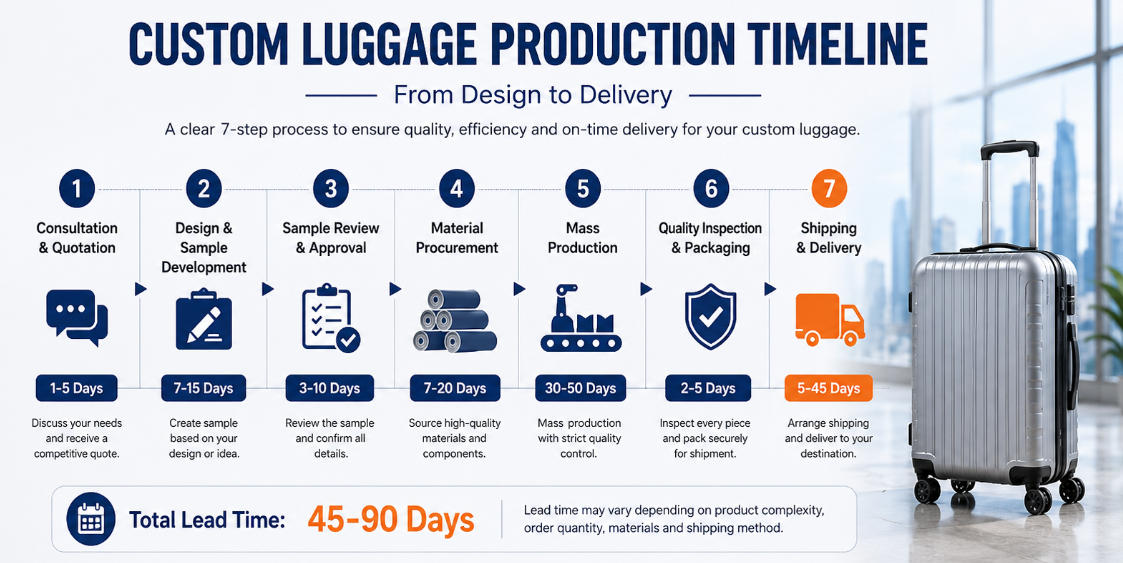

Ниже представлен реалистичный график выполнения типичного проекта по производству багажа по OEM/ODM-модели:
| Этап производства | Типичный срок выполнения заказа | Ключевой фокус |
| Консультации по продукции и составление ценового предложения | 1–5 дней | Определение технических характеристик, выбор материалов и оценка стоимости. |
| Разработка дизайна и создание образцов. | 7–15 дней | Создание прототипа для проверки эстетики и структуры. |
| Проверка и утверждение образцов | 3–10 дней | Оценка со стороны покупателя, итерации обратной связи и окончательное утверждение. |
| Закупка материалов | 7–20 дней | Поиск поставщиков каркасов, подкладок, колес, молний и фурнитуры. |
| Массовое производство | 30–50 дней | Формирование оболочек, сборка, пошив и серийное производство. |
| Контроль качества и упаковка | 2–5 дней | Испытания на ударопрочность, проверка аппаратной части и упаковка, готовая к розничной продаже. |
⚠️ Примечание: Если ваш проект требует разработки уникальных конструкций корпуса или эксклюзивных элементов брендинга, для которых необходимы новые инструменты/пресс-формы, следует заложить дополнительно 20–45 дней на разработку и тестирование пресс-форм до начала второго этапа.
Пошаговое описание производственной хронологии
Этап 1: Планирование продукта и подтверждение требований (1–5 дней)
Каждый успешный проект начинается с предельно ясного технического пакета. Для составления точной сметы и во избежание дорогостоящих доработок в дальнейшем производитель подтвердит:
- Материалы корпуса: АБС-пластик, поликарбонат (ПК), алюминий или переработанный пластик.
- Технические характеристики компонентов: системы колес (спицевые или сдвоенные), типы телескопических ручек и типы молний.
- Внутреннее устройство: расположение карманов, компрессионные ремни и подкладочные материалы.
- Детали брендинга: Способы нанесения логотипа (литье, металлический значок, печать или тиснение).
💡 Полезный совет: Покупатели, предоставившие подробные эскизы, технические 3D-чертежи или физические образцы, могут значительно сократить этот этап, часто получая предложения и оценку целесообразности в течение 48 часов.
Если вы все еще разрабатываете свою бизнес-модель, ознакомьтесь с нашим дополнительным руководством «Как запустить собственный бренд багажа», где вы найдете основные сведения.
Этап 2: Разработка образца (7–15 дней)
Метод пробного использования позволяет преодолеть разрыв между цифровыми концепциями и физической реальностью. Он дает возможность проверить прочность конструкции, точность цветопередачи и общее удобство использования до того, как вкладывать средства в массовое производство.
Сроки предоставления образцов значительно различаются в зависимости от уровня индивидуализации:
- Существующая модель + индивидуальный логотип (собственная торговая марка): 3–7 дней. Это самый быстрый и наименее рискованный вариант — идеально подходит для стартапов и продавцов на Amazon.
- Модификации OEM (измененные компоненты): 7–15 дней. Это включает в себя изменение существующих пресс-форм, обновление внутренней обивки или модернизацию фурнитуры.
- Разработка нового продукта (индивидуальный дизайн): 15–30 дней. Полностью индивидуальная разработка или создание уникальных текстур корпуса с нуля.
- Разработка пресс-формы на заказ: 20–45 дней. Крайне важна для брендов, стремящихся к эксклюзивности на рынке. Включает в себя инженерные чертежи, резку на станках с ЧПУ и обширные испытания на прочность.
Этап 3: Проверка и утверждение образцов (3–10 дней)
После того, как прототип поступит в ваш офис, вы оцените его функциональные возможности, эстетический вид и упаковку.
Анализ цепочки поставок: Затянувшиеся циклы доработки образцов — главная причина задержек запуска продукта. Чтобы уложиться в сроки, объедините все отзывы от команд дизайнеров, маркетологов и контроля качества в единый, консолидированный цикл доработки.
Этап 4: Закупка материалов (7–20 дней)
Массовое производство не может начаться до тех пор, пока 100% комплектующих не поступят на завод.
- Стандартные материалы (7–10 дней): Стандартные листы ABS/PC, черная полиэстеровая подкладка и стандартная фурнитура обычно имеются в наличии.
- Использование высококачественных и экологически чистых материалов (15–20+ дней): листы поликарбоната с индивидуальными цветовыми решениями Pantone, переработанный пластик, сертифицированный по стандарту GRS, алюминиевые рамы аэрокосмического класса, фирменные застежки-молнии или роскошная жаккардовая подкладка требуют изготовления на заказ у специализированных поставщиков второго уровня.
Этап 5: Серийное производство (30–50 дней)

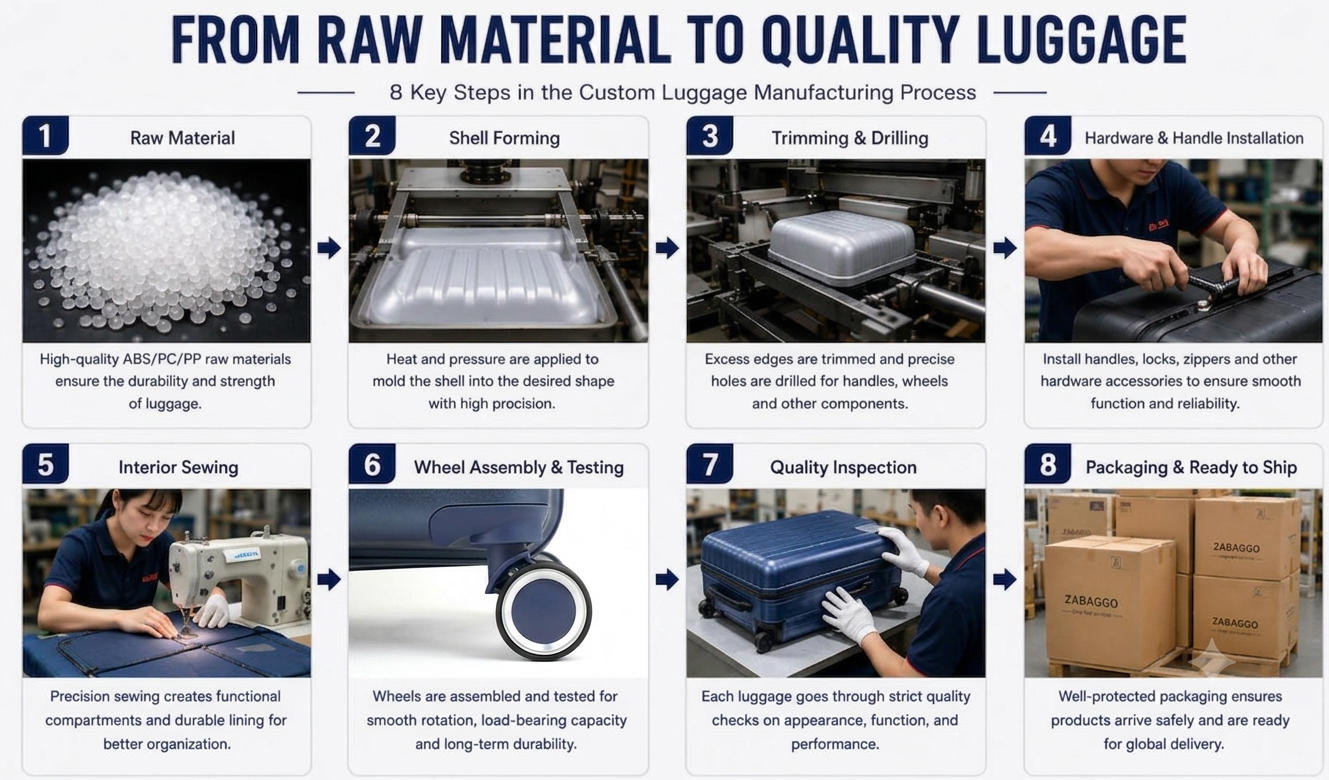

Здесь сырье превращается в готовую продукцию на высокосинхронизированной сборочной линии: вакуумная формовка корпуса, автоматизированная обработка кромок на станках с ЧПУ/сверление, клепка фурнитуры, установка колес/ручек, пошив внутренней подкладки и окончательная отделка.
Графики массового производства масштабируются в зависимости от объема заказов:
- 500–1000 штук: 20–30 дней
- Более 2000 штук: 30–40+ дней
Ключевые факторы, которые могут задержать ваше производство.
Понимание потенциальных узких мест позволяет создать более устойчивый буфер в цепочке поставок:
1. Изменения в конструкции в процессе производства: Запрос на структурные изменения после закупки материалов останавливает сборочные линии и приводит к накоплению задержек.
2. Пиковые сезоны в обрабатывающей промышленности: Заводы испытывают серьезный дефицит производственных мощностей в преддверии крупных глобальных розничных событий:
- Летний всплеск туристических поездок (производство апрель-июнь)
- Подготовка к Черной пятнице/Рождеству (производство в июле-сентябре)
- Китайский Новый год (возможны закрытия в январе и феврале)
3. Строгие таможенные и контрольные проверки: Если ваш целевой рынок требует наличия сертификатов соответствия определенным химическим (REACH/RoHS) или физическим требованиям, учитывайте сроки проведения лабораторных исследований.
Учитывайте логистику после производства (сроки доставки).
Ваш план выхода на рынок должен учитывать время доставки после того, как товар покинет наш погрузочный терминал. В зависимости от вашего бюджета и срочности, выберите один из следующих способов доставки:
1. Экспресс-курьерская доставка (3–7 дней): Лучше всего подходит для срочной доставки образцов продукции или дорогостоящих компонентов.
2. Авиаперевозка (5–12 дней): сбалансированный вариант для запуска высококачественных продуктов, запуск которых требует оперативного решения.
3. Морские перевозки (наиболее экономичный вариант для насыпных грузов):
- В Северную Америку: 25–40 дней
- В Европу: 30–45 дней
- В Австралию: 18–30 дней
- В Юго-Восточную Азию: 7–20 дней
5 лучших стратегий для ускорения сроков оформления багажа на таможне.
Если вам необходимо ускорить запуск продукта, внедрите следующие лучшие отраслевые практики:
1. Используйте открытые литьевые формы: воспользуйтесь имеющимися на заводе, предварительно протестированными формами для изготовления корпусов. Вы по-прежнему можете создать уникальный фирменный стиль с помощью индивидуальных цветов, высококачественной фурнитуры и премиальной внутренней отделки.
2. Зафиксируйте технические характеристики на раннем этапе: Избегайте соблазна вносить изменения в дизайн после подписания заказа на покупку.
3. Создайте систему обратной связи для быстрого реагирования: ускорьте процесс утверждения образцов внутри компании, чтобы поддерживать темпы производства.
4. Прогнозируйте и размещайте заказы контрциклически: размещайте оптовые заказы за 4–6 месяцев до пикового сезона розничной торговли, чтобы зафиксировать более низкие затраты на сырье и гарантировать производственные мощности.
5. Сотрудничество с интегрированным производителем: выберите производителя с надежной, локализованной матрицей цепочки поставок и собственными возможностями контроля качества, чтобы исключить внешние логистические задержки.
Часто задаваемые вопросы (FAQ)
Как быстрее всего запустить линию багажа, изготовленного на заказ?
Самый быстрый способ — выбрать существующий ODM-дизайн и персонализировать его с помощью частной маркировки (нанесение логотипа, индивидуальная внутренняя подкладка и эксклюзивная упаковка). Это может сократить общее время производства до 30–45 дней.
Влияет ли выбор материала на скорость производства?
Да. Стандартные материалы из первичного АБС-пластика и поликарбоната легко доступны. Для изготовления компонентов премиум-класса, таких как рамы из алюминиево-магниевого сплава, пластик, подобранный по цвету, или специальные противоугонные молнии, требуется изготовление на заказ у поставщика, что увеличивает срок закупки на 7–10 дней.
Каков типичный минимальный объем заказа (MOQ) для изготовления багажа на заказ?
Хотя минимальный объем заказа зависит от глубины индивидуализации, стандартные OEM-проекты по производству багажа обычно начинаются со 100–500 штук на модель/цвет.
Что быстрее: OEM-производство или ODM-производство?
ODM (производство по оригинальному проекту) — это более быстрый способ. Поскольку производитель уже разработал, изготовил и протестировал конструктивные элементы, вы избегаете самых длительных этапов разработки продукта. Узнайте больше о выборе правильного пути в нашем подробном обзоре: OEM против ODM производства багажа: какой вариант лучше для вашего бизнеса?
Заключительные мысли
Вывод на рынок линейки чемоданов, изготовленных на заказ, требует баланса между дизайном, инженерными решениями и управлением сроками. Для большинства известных брендов и гибких интернет-магазинов составление реалистичного производственного периода в 45-90 дней обеспечивает необходимый запас прочности для защиты репутации бренда и обеспечения безупречного исполнения продукта.
Оптимизируйте свою цепочку поставок с помощью Zabaggo.
В Zabaggo мы производим высококачественный багаж по OEM и ODM заказам для мировых брендов, которые не могут позволить себе компромисс в отношении качества или сроков поставки. Благодаря гибкой команде разработчиков, интегрированной сети поставок и строгим стандартам контроля качества, мы превращаем сложные концепции багажа в готовые к выходу на рынок продукты — точно в срок, каждый раз.
Независимо от того, запускаете ли вы свою дебютную коллекцию или расширяете розничную дистрибуцию, давайте оптимизируем ваш производственный график. [Свяжитесь с командой Zabaggo сегодня] Запросите ценовое предложение и бесплатную оценку сроков выполнения вашего проекта.
